Átfutási idők

A szállítási dátumok pontos előrejelzése létfontosságú az ügyfél elvárásainak teljesítéséhez. Az Odoo-ban a Készlet alkalmazás lehetővé teszi az átfutási idők átfogó konfigurálását, lehetővé téve a gyártási rendelések, szállítások és átvételek koordinálását és tervezését.

Átfutási idő típusok

Különböző műveletek különböző átfutási idejei befolyásolhatják a rendelés teljesítési folyamatának különböző szakaszait. Íme egy összefoglaló az Odoo átfutási idő típusairól:

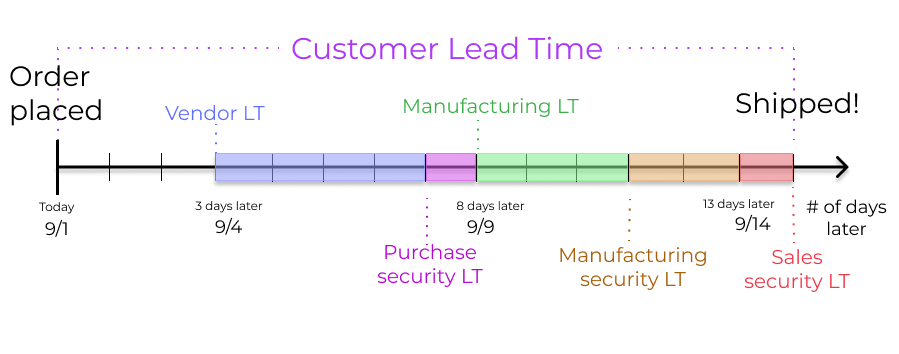

Mutassa az összes átfutási idő együttműködésének grafikus ábráját.
  • Vevői átfutási idő: az ügyfélrendelések teljesítésének alapértelmezett időkerete. A vevői átfutási idő az a napok száma, amely a megrendelés (SO) megerősítésének dátumától a termékek raktárból történő kiszállításának dátumáig tart. Ezt szállítási átfutási időnek is nevezik.

  • Értékesítési biztonsági átfutási idő: a tervezett szállítási dátumot egy meghatározott napok számával előrehozza. Ez pufferként szolgál, hogy elegendő idő álljon rendelkezésre a kimenő szállítmány korábbi előkészítésére, figyelembe véve a teljesítési folyamat esetleges késéseit.

  • Beszerzési átfutási idő: a beszerzési rendelés (PO) megerősítésétől a termékek átvételéig eltelt napok száma. Ez betekintést nyújt abba, hogy mennyi időbe telik, amíg a termékek megérkeznek a raktárba, elősegítve a beszállítói szállítások hatékony ütemezését és tervezését.

  • Beszerzési biztonsági átfutási idő: előrehozza a rendelési határidőt egy PO esetében meghatározott számú nappal. Ez a proaktív megközelítés, amely korábbi rendelésfeladást jelent, csökkenti a szállító vagy szállítási késedelmek kockázatát. Így azoknál a termékeknél, amelyeknél a rendelésre történő feltöltés van beállítva, a szükséglet korábban jelenik meg a Feltöltési jelentésben, a meghatározott napok számának megfelelően.

  • Beszerzési napok: napok száma, amely szükséges ahhoz, hogy a szállító megkapja az árajánlatkérést (RFQ) és megerősítse azt. Előrehozza az RFQ ütemezésének határidejét meghatározott számú nappal.

  • Gyártási átfutási idő: napok száma, amely szükséges egy gyártási rendelés (MO) teljesítéséhez a megerősítés dátumától számítva. Ez az átfutási idő magában foglalja a hétvégéket (nem munkaidő Odoo-ban), és a késztermék hozzávetőleges gyártási dátumának előrejelzésére szolgál.

  • Gyártási rendelés előkészítési napok: napok száma, amely szükséges az alkatrészek feltöltéséhez vagy a termék al-összeszereléseinek gyártásához. Vagy közvetlenül állítsa be az anyagjegyzéken (BoM), vagy kattintson a Számítás gombra, hogy összegezze az alkatrészek beszerzési és gyártási átfutási idejét a BoM-ban.

  • Gyártási biztonsági átfutási idő: előrehozza az MO ütemezett dátumát meghatározott számú nappal. Amikor a rendelésre történő feltöltéssel együtt használják, a biztonsági átfutási idő korábban jeleníti meg a szükségletet a feltöltési jelentésben.

Értékesítési átfutási idők

Az ügyfél átfutási idők és az értékesítési biztonsági átfutási idők beállíthatók úgy, hogy automatikusan kiszámítsák a várható szállítási dátumot egy SO esetében. A várható szállítási dátum biztosítja a reális szállítási dátumok beállítását a raktárból történő szállításokhoz.

Az Odoo figyelmeztető üzenetet ad ki, ha a beállított szállítási dátum korábbi, mint a várható dátum, mivel nem biztos, hogy megvalósítható a rendelés teljesítése addig az időpontig, ami más raktári műveletekre is hatással lenne.

Example

Egy SO, amely Kókusz illatú gyertyát tartalmaz, július 11-én kerül megerősítésre. A termék ügyfél átfutási ideje 14 nap, és az üzlet 1 napos értékesítési biztonsági átfutási időt használ. Az átfutási idő bemenetek alapján az Odoo 15 nap múlva, július 26-án javasol szállítási dátumot.

Állítsa be a *Szállítási Dátumot* egy értékesítési rendelésben. Engedélyezi a szállítási átfutási idők funkciót.

Az alábbi szakaszok bemutatják, hogyan lehet automatikusan kiszámítani a várható szállítási dátumokat.

Vevői átfutási idő

Állítsa be a vevői átfutási időt minden termék űrlapon, a termékek oldalára navigálva. Ehhez menjen a következőhöz: Sales app ‣ Products ‣ Products. Innen válassza ki a kívánt terméket, és váltson a Inventory fülre. Ezután a Customer Lead Time mező alatt töltse ki a szállítási megrendelés teljesítéséhez szükséges naptári napok számát az elejétől a végéig.

Example

Állítson be 14 napos vevői átfutási időt a Coconut-scented candle termékhez, a termék űrlapjára navigálva. Ezután a Inventory fülön írja be a Customer Lead Time mezőbe a 14.00 napot.

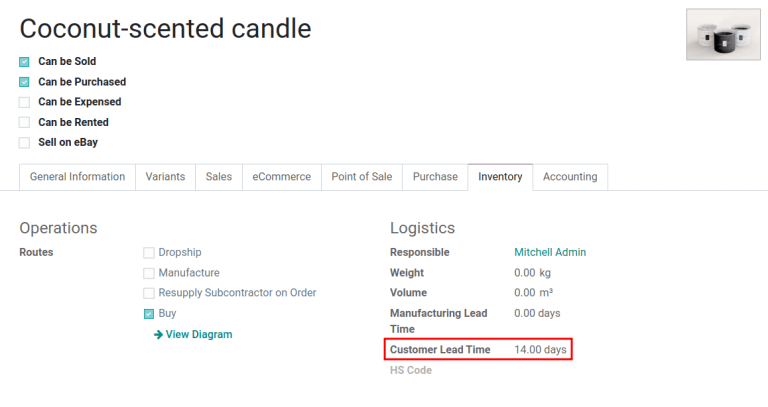

Állítsa be a *Customer Lead Time*-t a termék űrlapon.

Értékesítési biztonsági átfutási idő

Az Értékesítési biztonsági átfutási idő globálisan van beállítva az üzlet számára a következő helyen: Inventory app ‣ Configuration ‣ Settings.

A konfigurációs oldalon, a Advanced Scheduling cím alatt keresse meg a Security Lead Time for Sales mezőt, és kattintson a jelölőnégyzetre a funkció engedélyezéséhez.

Ezután adja meg a kívánt naptári napok számát. Ez a biztonsági átfutási idő egy puffer, amely értesíti a csapatot, hogy a tervezett dátumnál korábban készüljenek fel a kimenő szállítmányokra.

Example

Az Security Lead Time for Sales beállítása 1.00 napra előre tolja a szállítási megrendelés (DO) Scheduled Date dátumát egy nappal. Ebben az esetben, ha egy termék eredetileg április 6-án van ütemezve szállításra, de egy napos biztonsági átfutási idővel, az új ütemezett dátum a szállítási megrendeléshez április 5-e lenne.

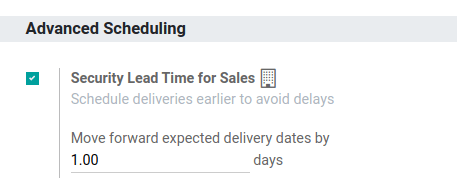

A biztonsági átfutási idő megtekintése az értékesítési beállításokból az értékesítési konfigurációhoz.

Több termék szállítása

Azoknál a megrendeléseknél, amelyek több terméket tartalmaznak különböző átfutási időkkel, az átfutási idők közvetlenül az ajánlatból konfigurálhatók. Egy ajánlaton kattintson az Egyéb információk fülre, és állítsa be a Szállítási politika mezőt:

  1. Amint lehetséges a termékek szállításához, amint készen állnak. A DO Ütemezett dátuma úgy kerül meghatározásra, hogy a mai dátumhoz hozzáadjuk a legrövidebb átfutási időt a megrendelésben szereplő termékek közül.

  2. Amikor minden termék készen áll a teljes megrendelés egyszerre történő teljesítéséhez. A DO Ütemezett dátuma úgy kerül meghatározásra, hogy a mai dátumhoz hozzáadjuk a leghosszabb átfutási időt a megrendelésben szereplő termékek közül.

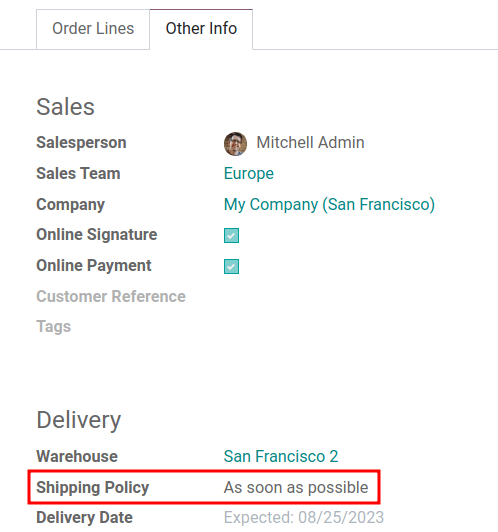

A *Szállítási politika* mező megjelenítése az ajánlat *Egyéb információk* fülén.

Example

Egy ajánlatban, amely 2 terméket tartalmaz, Jógaszőnyeg és Ellenállási szalag, a termékek átfutási ideje 8 nap és 5 nap, sorrendben. A mai dátum április 2.

Amikor a Szállítási politika mező Amint lehetséges értékre van állítva, az ütemezett szállítási dátum 5 nap múlva van: április 7. Másrészt, ha az Amikor minden termék készen áll opciót választjuk, az ütemezett dátum 8 nap múlva van: április 10.

Beszerzési átfutási idők

A beszállítói megrendelések automatikus ütemezése egyszerűsíti a beszerzést azáltal, hogy pontosan megmutatja a felhasználóknak, mikor kell megerősíteni egy ajánlatkérést (RFQ) és mikor várható az áruk érkezése.

Kulcsdátumok egy RFQ / PO esetén

Mező

Leírás

Rendelési határidő

Az utolsó naptári nap az RFQ megerősítésére és PO-vá alakítására

Várható érkezés

A termékek érkezési dátuma. Számított érték: Rendelési határidő + Szállítói átfutási idő

Ezenkívül az Odoo rendelkezik globális biztonsági átfutási időkkel, amelyek pufferként szolgálnak a just-in-time (JIT) előrejelzési ablak szélesítésére. A biztonsági átfutási idők csak azokat az utánpótlási módszereket érintik, amelyek húzási szabályokat használnak—például újrarendelési szabályok vagy megrendelésre gyártás (MTO). Nem változtatják meg a Rendelési határidő és a Várható érkezés közötti intervallumot.

Globális biztonsági átfutási idő pufferek

Puffer

Cél

Hatás a dátumokra

Beszerzési Biztonsági Átfutási Idő

Extra naptári napok a késések figyelembevételére. Általában hétvégék vagy ünnepnapok figyelembevételére használják.

Nincs a RFQ/PO-n; puffer napokat ad hozzá a JIT előrejelzési ablakban.

Beszerzési Napok

Napok, amelyeket az eladónak szükséges az RFQ átnézésére, miután elküldték.

Nincs a RFQ/PO-n; puffer napokat ad hozzá a JIT előrejelzési ablakban.

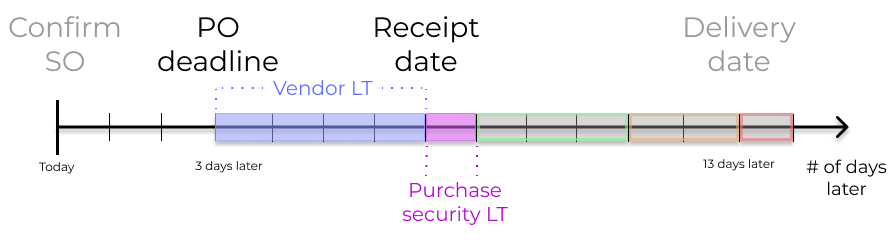

A PO határidejének és a beérkezési dátumnak a megjelenítése az eladói átfutási időkkel együtt.

Example

Hogy összekapcsolja az összes beszerzési átfutási időt, vegye figyelembe ezt:

  • Ma: április 21

  • Szállítói átfutási idő: 1 nap

  • Beszerzési biztonsági átfutási idő: 4 nap

  • Beszerzési napok: 2 nap

Napok a mától számítva = 1 + 4 + 2 = 7

Előrejelzett dátum = április 28

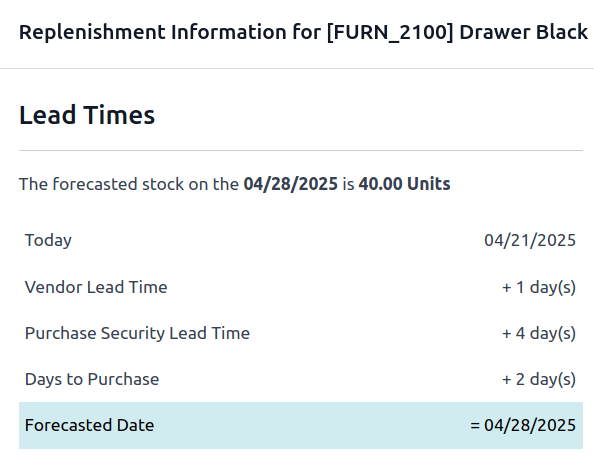

Előrejelzett dátum számítása az átfutási idők felugró ablakában.

A JIT előrejelzési ablak példája, amely április 21-28.

Ha ma létrehozunk egy RFQ-t, a következő mezők jelennek meg:

  • Rendelési határidő: április 23 (\(\ ext{Ma} + 2\))

  • Várható érkezés: április 24 (\(\ ext{Rendelési határidő} + 1\))

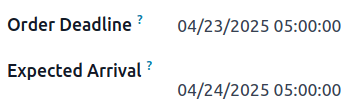

A rendelési határidő április 23-át, a várható érkezés április 24-ét mutatja.

Szállítói átfutási idő

Ahhoz, hogy beállítson egy szállítói átfutási időt a raktárba érkező rendelésekhez egy szállítói helyről, kezdje azzal, hogy navigál egy termék űrlapra a következő útvonalon: Purchase app ‣ Products ‣ Products.

Ezután válassza ki a kívánt terméket, és váltson a Purchase fülre. A szerkeszthető szállítói árlistában kattintson a Add a line gombra, hogy hozzáadja a szállítói adatokat, mint például a Vendor neve, a termékre kínált Price, és végül a Delivery Lead Time.

Megjegyzés

Több szállító és átfutási idő is hozzáadható a szállítói árlistához. Az alapértelmezett szállító és átfutási idő a lista tetején található bejegyzés.

Javaslat

Egy PO későnek minősül, ha a Várható érkezés dátuma elmúlt, és megjelenik a Késő dobozban a Purchase alkalmazás irányítópultján.

Example

A termék űrlap szállítói árlistáján a kiválasztott szállító Delivery Lead Time értéke 10 nap.

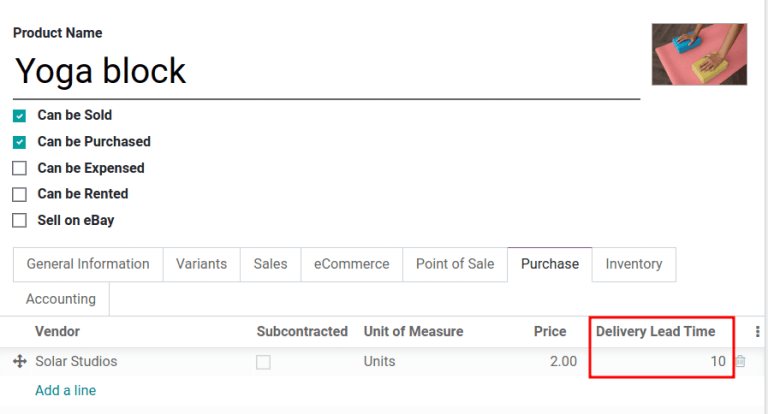

Adjon hozzá szállítási átfutási időket a szállítói árlistához egy terméken.

Beszerzési biztonsági átfutási idő

A beszerzési biztonsági átfutási idő egy globális puffer a késések figyelembevételére, amely minden szállítóra alkalmazandó. Ennek beállításához menjen a következő útvonalra: Inventory app ‣ Configuration ‣ Settings.

A Haladó ütemezés alatt jelölje be a Biztonsági átfutási idő beszerzéshez jelölőnégyzetet.

Ezután adja meg a kívánt naptári napok számát. A biztonsági átfutási idő konfigurálásával egy puffer kerül beállításra, amely figyelembe veszi a beszállítói szállítások esetleges késéseit. Ezután kattintson a Mentés gombra.

Napok a beszerzési átfutási időig

A beállításhoz lépjen a Készlet alkalmazás ‣ Konfiguráció ‣ Beállítások menüpontra. A Haladó ütemezés szakasz alatt, a Napok a beszerzéshez mezőben adja meg a napok számát, amely szükséges a szállítónak a RFQ visszaigazolásához, miután azt megkapta a cégtől.

Gyártási átfutási idők

Az átfutási idők segíthetnek egyszerűsíteni a fogyóanyagok és az anyagjegyzékkel (BoM) rendelkező gyártott termékekhez használt alkatrészek beszerzési folyamatát.

A MO határideje, amely a gyártási folyamat megkezdésének határideje annak érdekében, hogy a termék a tervezett szállítási dátumra elkészüljön, meghatározható a gyártási átfutási idők és a gyártási biztonsági átfutási idők konfigurálásával.

A tervezett MO dátum gyártási átfutási idők meghatározásának vizualizációja.

Gyártási átfutási idő

A termékek gyártási átfutási ideje az anyagjegyzék (BoM) űrlapjáról kerül konfigurálásra.

Ahhoz, hogy átfutási időt adjunk egy BoM-hoz, navigáljunk a következőhöz: Manufacturing app ‣ Products ‣ Bills of Materials, és válasszuk ki a kívánt BoM-ot szerkesztésre.

A BoM űrlapon kattintson a Miscellaneous fülre. Módosítsa az értéket (napokban) a Manuf. Lead Time mezőben, hogy meghatározza a termék gyártásához szükséges naptári napokat.

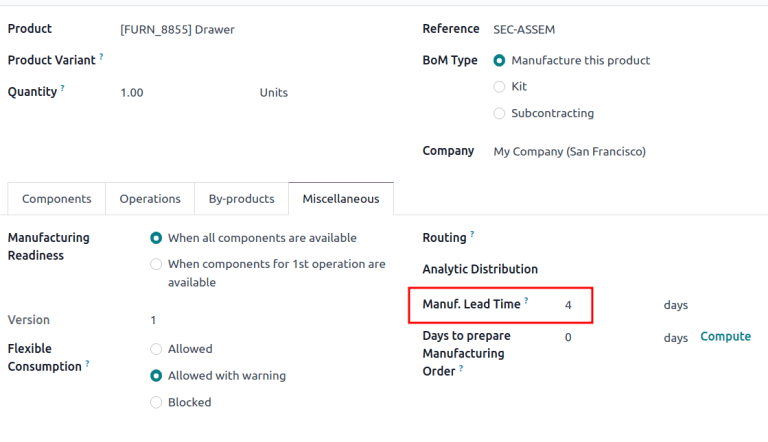

A termék anyagjegyzék űrlapján megadott Manuf. Lead Time érték.

Megjegyzés

Ha a kiválasztott BoM egy többszintű BoM, akkor az alkatrészek gyártási átfutási ideje összeadódik.

Ha a BoM termék alvállalkozásban készül, a Manuf. Lead Time felhasználható annak meghatározására, hogy mikor kell az alkatrészeket az alvállalkozónak elküldeni.

Állítson be egy MO határidőt a várható szállítási dátum alapján, amely a Scheduled Date mezőben van megadva a DO-ban.

A MO határidő, amely a MO Scheduled Date mezője, úgy van kiszámítva, hogy a várható szállítási dátumból kivonják a gyártási átfutási időt.

Ez biztosítja, hogy a gyártási folyamat időben elkezdődjön, hogy megfeleljen a szállítási dátumnak.

Fontos megjegyezni, hogy az átfutási idők naptári napokon alapulnak. Az átfutási idők nem veszik figyelembe a hétvégéket, ünnepnapokat vagy a munkaközpont kapacitását (a munkaközpontban egyszerre elvégezhető műveletek száma).

Example

Egy termék ütemezett szállítási dátuma a DO-en augusztus 15. A termék gyártása 14 napot igényel. Tehát a legkésőbbi dátum az MO megkezdésére, hogy teljesítsük a vállalt határidőt, augusztus 1.

Napok a gyártási rendelés előkészítéséhez

Állítsa be a termék gyártásához szükséges alkatrészek összegyűjtéséhez szükséges napokat a BoM-ban. Ehhez lépjen a következőhöz: Gyártás alkalmazás ‣ Termékek ‣ Anyagjegyzékek, és válassza ki a kívánt BoM-ot.

A BoM Egyéb fülén adja meg a termék alkatrészeinek beszerzéséhez szükséges naptári napokat a Napok a gyártási rendelés előkészítéséhez mezőben. Ezzel előre létrehozza a MO-kat, és biztosítja, hogy elegendő idő álljon rendelkezésre az alkatrészek feltöltésére vagy a félkész termékek gyártására.

Javaslat

A Napok a gyártási rendelés előkészítéséhez mező mellett található Számítás gombra kattintva kiszámítható a BoM-ban felsorolt összes alkatrész közül a leghosszabb átfutási idő.

Beszerzési biztonsági átfutási idők, amelyek hatással vannak erre a konkrét BoM-ra, szintén hozzáadódnak ehhez az értékhez.

Example

Egy BoM-nak két alkatrésze van, az egyik gyártási átfutási ideje két nap, a másik beszerzési átfutási ideje négy nap. A Napok a gyártási rendelés előkészítéséhez négy nap.

Gyártási biztonsági átfutási idő

Gyártási biztonsági átfutási idő globálisan van beállítva a vállalkozás számára a következő helyen: Gyártás alkalmazás ‣ Konfiguráció ‣ Beállítások. A Tervezés címszó alatt jelölje be a Biztonsági átfutási idő jelölőnégyzetet.

Ezután adja meg a kívánt naptári napok számát. A biztonsági átfutási idő konfigurálásával egy puffer kerül beállításra, amely figyelembe veszi a gyártási folyamat esetleges késéseit. Ezután kattintson a Mentés gombra.

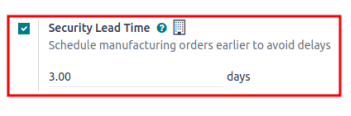

A gyártás biztonsági átfutási idejének nézete a gyártási alkalmazás beállításaiból.

Example

Egy termék szállítási dátuma az DO szerint augusztus 15-re van ütemezve. A gyártási átfutási idő 7 nap, a gyártási biztonsági átfutási idő pedig 3 nap. Így a MO Ütemezett Dátum mezője a legkésőbbi dátumot tükrözi, amikor a gyártási rendelést el kell kezdeni. Ebben a példában a MO tervezett dátuma augusztus 5.

Globális példa

Tekintse meg a következő példát, hogy megértse, hogyan működnek együtt az összes átfutási idő az időben történő rendelés teljesítésének biztosítása érdekében:

  • Értékesítési biztonsági átfutási idő: 1 nap

  • Gyártási biztonsági átfutási idő: 2 nap

  • Gyártási átfutási idő: 3 nap

  • Beszerzési biztonsági átfutási idő: 1 nap

  • Szállítói átfutási idő: 4 nap

Az ügyfél szeptember 1-jén rendel meg egy gyártott terméket, és a raktárból történő tervezett szállítási dátum szeptember 20-a. Az Odoo átfutási időket és automatizált újrarendelési szabályokat használ a szükséges műveletek ütemezésére, a kimenő szállítmány szállítási dátuma, szeptember 20-a alapján:

Mutassa be az idővonalat, hogyan működnek együtt az átfutási idők a raktári műveletek ütemezéséhez.
  • Szeptember 1.: Az értékesítési rendelés létrehozva, az értékesítő által megerősítve.

  • Szeptember 9.: Határidő az alkatrészek megrendelésére, hogy biztosítsák azok időben történő érkezését a gyártás megkezdésekor (4 napos beszállítói átfutási idő).

  • Szeptember 13.: Az alkatrészek beérkezésének tervezett dátuma. Kezdetben 9/14-re volt beállítva, de az 1 napos beszerzési biztonsági átfutási idő 1 nappal korábbra tolta a dátumot.

  • Szeptember 14.: Határidő a gyártás megkezdésére. A gyártási átfutási idő 3 nap, és a gyártási biztonsági átfutási idő 2 nap levonásával számítva a várható szállítási dátumból, szeptember 19-éből.

  • Szeptember 19.: Scheduled Date a szállítási rendelési űrlapon jelzi a frissített várható szállítási dátumot, amely eredetileg szeptember 20-ra volt beállítva. De az értékesítési biztonsági átfutási idő 1 nappal előre tolta a dátumot.

Az Odoo feltöltési tervezése feltérképezi egy vállalkozás rendelés teljesítési folyamatát, előre meghatározott határidőket és nyersanyag rendelési dátumokat állítva be, beleértve a lehetséges késések puffer napjait. Ez biztosítja, hogy a termékek időben kerüljenek kiszállításra.
