Munkarendelés függőségek

Bizonyos termékek gyártásakor előfordulhat, hogy egyes műveleteket be kell fejezni, mielőtt mások megkezdődhetnek. Annak érdekében, hogy a műveletek a megfelelő sorrendben történjenek, az Odoo Gyártás modulja tartalmaz egy munkarendelés függőségek beállítást. Ennek a beállításnak az engedélyezése lehetővé teszi, hogy az Anyagjegyzék (BoM) műveleteit más, előbb végrehajtandó műveletek blokkolják.

Konfiguráció

A munkarendelés függőségek beállítás alapértelmezés szerint nincs engedélyezve. Az engedélyezéshez navigáljon a következőhöz: Gyártás ‣ Konfiguráció ‣ Beállítások. Ezután engedélyezze a Munkarendelések beállítást, ha az még nincs aktív.

A Munkarendelések beállítás engedélyezése után a Munkarendelés Függőségek beállítás alatta jelenik meg. Engedélyezze a Munkarendelés Függőségek opciót, majd kattintson a Mentés gombra a változtatások megerősítéséhez.

Függőségek hozzáadása a BoM-hoz

A munkarendelés függőségek egy termék BoM-ján vannak konfigurálva. Ehhez navigáljon a következőhöz: Gyártás ‣ Termékek ‣ Anyagjegyzékek, majd válasszon ki egy BoM-ot, vagy hozzon létre egy újat a Új gombra kattintva.

Tudjon meg többet

Az új BoM megfelelő konfigurálásának teljes útmutatójáért tekintse meg a anyagjegyzék létrehozása dokumentációt.

A BoM-on kattintson a Egyéb fülre, majd engedélyezze a Művelet Függőségek jelölőnégyzetet. Ezáltal elérhetővé válik egy új Blokkolva opció a Műveletek fül beállításaiban.

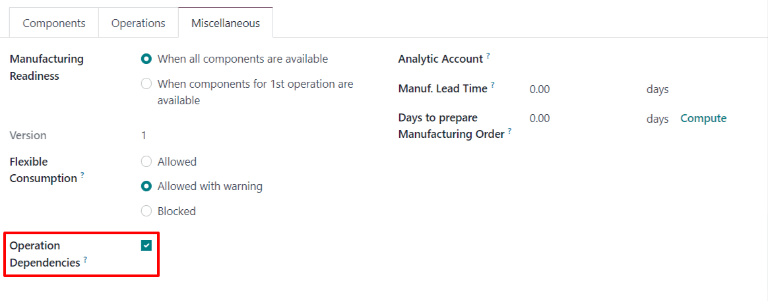

A Műveleti függőségek jelölőnégyzet a Darabjegyzék Vegyes fülén.

Ezután kattintson a Műveletek fülre. A fül jobb felső sarkában kattintson a fül beállítások gombjára, majd engedélyezze a Blokkolva jelölőnégyzetet. Ezáltal megjelenik egy Blokkolva mező minden műveletnél a Műveletek fülön.

A Műveletek fül beállításai egy Darabjegyzéken.

Annak a műveletnek a sorában, amelyet egy másik műveletnek kell blokkolnia, kattintson a Blokkolva mezőre, és megjelenik egy Megnyitás: Műveletek felugró ablak. A felugró ablak Blokkolva legördülő mezőjében válassza ki azt a blokkoló műveletet, amelyet előbb kell befejezni, mint a blokkolt műveletet.

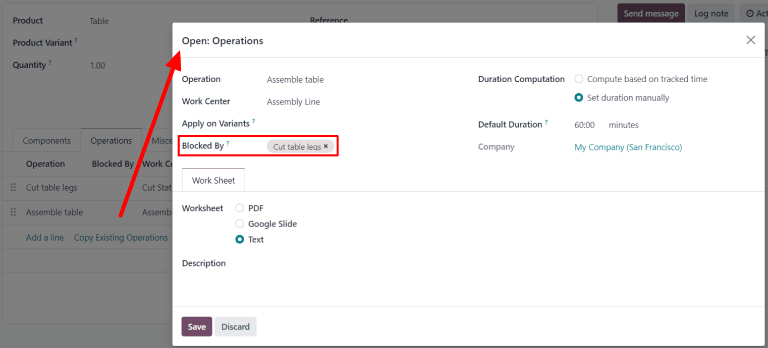

A Blokkolva legördülő mező egy művelethez egy Darabjegyzéken.

Végül mentse a BoM-ot a Mentés gombra kattintva.

Munkarendelések tervezése függőségek használatával

Miután a munkarendelési függőségek be lettek állítva egy BoM-on, az Odoo Gyártás képes megtervezni, mikor ütemeződnek a munkarendelések a függőségeik alapján. A gyártási rendelés munkarendeléseinek megtervezéséhez kezdje azzal, hogy navigál a következőhöz: Gyártás ‣ Műveletek ‣ Gyártási rendelések.

Ezután válasszon ki egy gyártási rendelést egy olyan termékhez, amelynek munkarendelési függőségei vannak beállítva a BoM-ján, vagy hozzon létre egy új gyártási rendelést a Új gombra kattintva. Ha új gyártási rendelést hoz létre, válasszon ki egy munkarendelési függőségekkel konfigurált BoM-ot a Darabjegyzék legördülő mezőből, majd kattintson a Megerősítés gombra.

A gyártási rendelés megerősítése után válassza ki a Munkarendelések fület, hogy megtekinthesse a teljesítéshez szükséges munkarendeléseket. Azok a munkarendelések, amelyeket nem blokkol egy másik munkarendelés, Kész címkével jelennek meg a Állapot szakaszban.

Azok a munkarendelések, amelyeket egy vagy több munkarendelés blokkol, ahelyett egy Másik munkarendelésre vár címkét jelenítenek meg. Amint a blokkoló munkarendelés(ek) befejeződnek, a címke Kész-re frissül.

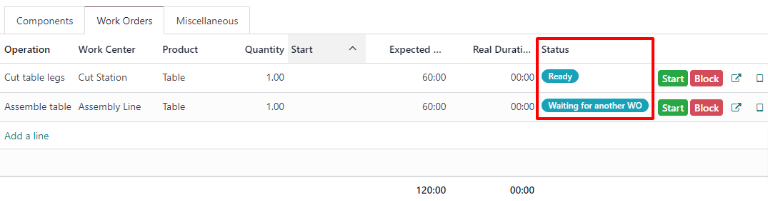

A munkarendelések státuszcímkéi egy gyártási rendelésen.

A gyártási rendelés munkarendeléseinek ütemezéséhez kattintson az oldal tetején található Tervezés gombra. Ezt követően a Ütemezett kezdési dátum mező minden munkarendelésnél a Munkarendelések fülön automatikusan kitöltődik az ütemezett kezdési dátummal és idővel. Egy blokkolt munkarendelés az előtte lévő munkarendelés Várható időtartam mezőjében megadott időszak végére van ütemezve.

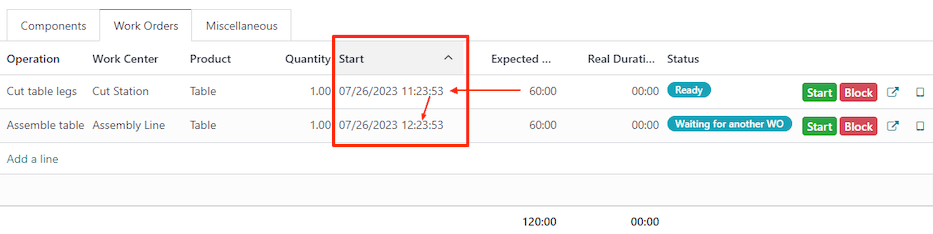

A gyártási rendelés munkarendeléseinek ütemezett kezdési dátum mezője.

Example

Egy gyártási rendelés jön létre az A termékhez. A gyártási rendelés két műveletet tartalmaz: Vágás és Összeszerelés. Mindegyik művelet várható időtartama 60 perc, és az Összeszerelés műveletet a Vágás művelet blokkolja.

A gyártási rendelés Tervezés gombjára 13:30-kor kattintanak, és a Vágás művelet azonnal kezdődik. Mivel a Vágás művelet várható időtartama 60 perc, az Összeszerelés művelet 14:30-kor kezdődik.

Tervezés munkaközpont szerint

A munkarendelések tervezésének vizuális megjelenítéséhez navigáljon a Munkarendelések tervezése oldalra a következő útvonalon: Gyártás ‣ Tervezés ‣ Tervezés munkaközpont szerint. Ez az oldal idővonalat mutat az egyes műveletekhez ütemezett összes munkarendelésről.

Ha egy munkarendelést egy másik befejezése blokkol, a blokkolt munkarendelés úgy jelenik meg, hogy az a blokkoló munkarendelés után kezdődik. Ezenkívül egy nyíl köti össze a két munkarendelést, a blokkoló művelettől a blokkolt műveletig vezetve.

A nyíl, amely összeköti a blokkolt munkarendelést a blokkoló munkarendeléssel.
