Alapvető alvállalkozási átfutási idők¶
Az Odoo-ban az átfutási időket arra használják, hogy megjósolják, mennyi ideig tart egy bizonyos művelet végrehajtása. Például egy szállítási átfutási idő beállítható egy megvásárolt termékre, amely meghatározza, hogy általában hány napig tart, amíg a termék szállítója leszállítja a terméket a vásárló cégnek.
Kifejezetten az alvállalkozásban gyártott termékek esetében a szállítási átfutási idők úgy konfigurálhatók, hogy figyelembe vegyék az alvállalkozónak a termék gyártásához szükséges időt. Ez lehetővé teszi a szerződő cég számára, hogy jobban megjósolja az alvállalkozásban gyártott termékek szállítási dátumait.
Fontos
Mint minden átfutási idő az Odoo-ban, az alvállalkozásban gyártott termékek átfutási ideje is csak becslés, és azon alapul, hogy mennyi ideig várhatóan tartanak a műveletek.
Előre nem látható körülmények befolyásolhatják ezeknek a műveleteknek a befejezését, ami azt jelenti, hogy az átfutási időket nem szabad garanciaként tekinteni.
Konfiguráció¶
Amikor a basic subcontracting munkafolyamatot használják egy termék gyártására, a vállalat nem felelős azért, hogy a szükséges alkatrészeket biztosítsa az alvállalkozónak. Ez azt jelenti, hogy a termék szállítási dátumát csak az befolyásolja, hogy mennyi időbe telik az alvállalkozónak a gyártás és a szállítás.
Ha egy termék alvállalkozójának olyan szállítási átfutási időt rendelünk, amely mindkét tényezőt figyelembe veszi, akkor a beszerzési rendelések (PO-k) Várható érkezési dátuma pontosabban tükrözi a gyártáshoz és a szállításhoz szükséges időt.
Termék szállítási átfutási ideje¶
Ahhoz, hogy beállítsuk egy termék alvállalkozójának szállítási átfutási idejét, navigáljunk ide: , és válasszunk ki egy alvállalkozásban gyártott terméket.
Ezután válasszuk ki a Purchase fület a termék oldalán. Ha az alvállalkozó még nincs hozzáadva mint szállító, most tegyük meg ezt a Add a line gombra kattintva, és válasszuk ki az alvállalkozót a Vendor oszlopban.

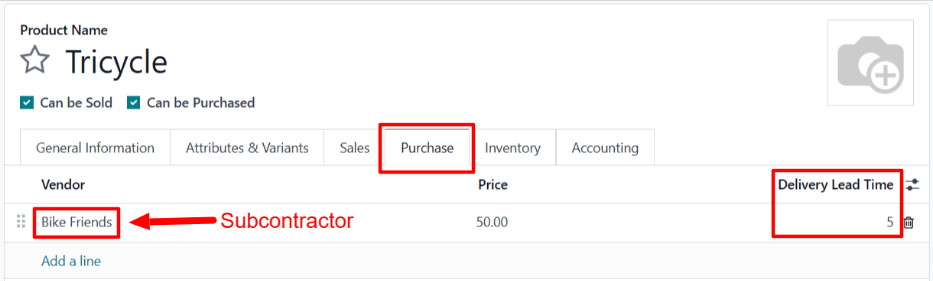

Miután az alvállalkozó hozzá lett adva, írjuk be a napok számát, amennyi időbe telik nekik a termék gyártása és szállítása, a Delivery Lead Time oszlopba.
Megjegyzés
Több alvállalkozó is hozzáadható a termék oldalának Purchase füléhez, és mindegyikhez különböző Delivery Lead Time állítható be.
Átfutási idő munkafolyamat¶
Miután beállította a szállítási átfutási időt egy termék szállítójánál, hozzon létre egy RfQ-t a következő útvonalon: , majd kattintson a Új gombra.
Adja meg az alvállalkozót a Szállító mezőben. Ezután adja hozzá a terméket a Termékek fülön a Termék hozzáadása gombra kattintva, válassza ki a terméket a Termék oszlopban, és adjon meg egy mennyiséget a Mennyiség oszlopban.

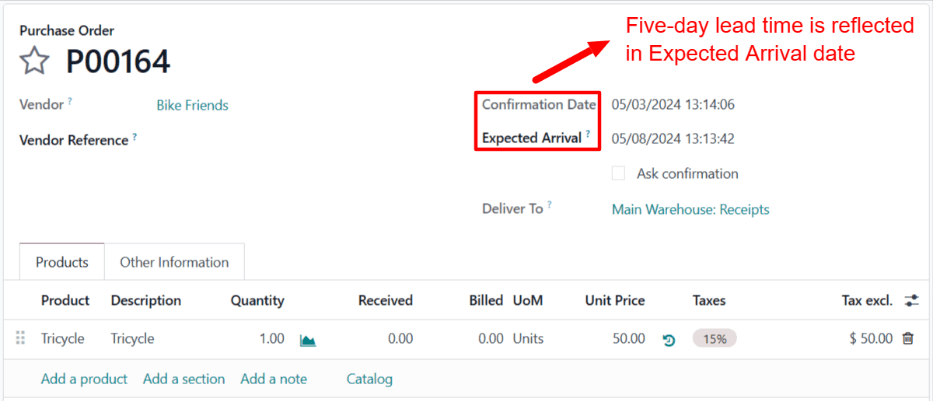

Miután egy terméket hozzáadtak, a Várt érkezés mező az RfQ-n automatikusan kitöltődik egy dátummal, amely tükrözi a szállító szállítási átfutási idejét, ahogyan az a termék oldalán meg van adva.
Ha a dátumot módosítani kell, kattintson a Várt érkezés mezőre a naptár előugró ablak megnyitásához, és válassza ki a kívánt dátumot. Ügyeljen arra, hogy ne válasszon korábbi dátumot, mint amit automatikusan kitöltöttek, hacsak az alvállalkozó nem erősítette meg, hogy képes a terméket addigra leszállítani.
Végül kattintson a Rendelés megerősítése gombra az RfQ-n, hogy azt PO-vá alakítsa. Ezen a ponton az alvállalkozónak el kell kezdenie a kiszervezett termék gyártását, mielőtt azt leszállítaná a megbízó cégnek.
Example
A Mike’s Bikes kerékpár kiskereskedő alvállalkozóval — Bike Friends — dolgozik együtt, hogy előállítsák a Tricikli termékük egységeit.
Átlagosan a Bike Friends három napot igényel egy tricikli gyártásához, plusz további két napot, hogy azt leszállítsa a Mike’s Bikes-hoz.
Ennek eredményeként a Mike’s Bikes öt napos szállítási átfutási időt állít be a Bike Friends által gyártott triciklikre: három nap a gyártásra, plusz két nap a szállításra.
Május 3-án a Mike’s Bikes megerősít egy PO-t, hogy egy triciklit vásároljon a Bike Friends-től.
A PO-n feltüntetett Várt érkezés dátuma május 8., öt nappal a Megerősítés dátuma után.
A Bike Friends május 3-án kezdi meg a tricikli gyártását — azon a napon, amikor a PO megerősítésre kerül — és május 6-án fejezi be, három nappal később.
A triciklit még aznap elküldik a Mike’s Bikes-hoz, és május 8-án, két nappal később megkapják.
