Késések¶

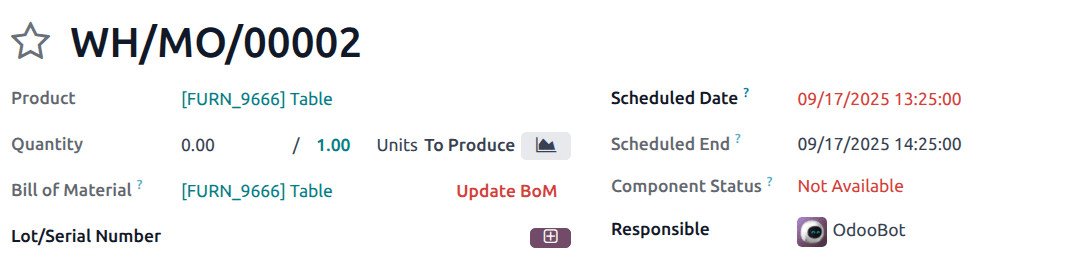

Az Odoo Gyártás alkalmazása a gyártási rendelések késéseit a Késleltetett Gyártások szűrőn keresztül jeleníti meg. Ha a MO befejezési dátuma meghaladja a határidőt, a határidő pirossal van kiemelve, hogy felhívja a figyelmet a késésre.
Határidő számítása¶
A MO határideje attól függ, hogyan lett a MO létrehozva, és az alábbiak szerint kerül kiszámításra:
Rendelésre gyártás: a MO határideje a Megrendelés Szállítási Dátuma.
Utánpótlás: a MO határideje ma + Gyártási Átfutási Idő.
Kézzel létrehozott MO: a határidő mező üresen marad.
Fontos
A MO határideje nem azonos a MO befejezési dátumával.
A befejezési dátum a következőképpen kerül kiszámításra:
Szűrők¶
Számos további szűrő áll rendelkezésre a késések nyomon követésére:

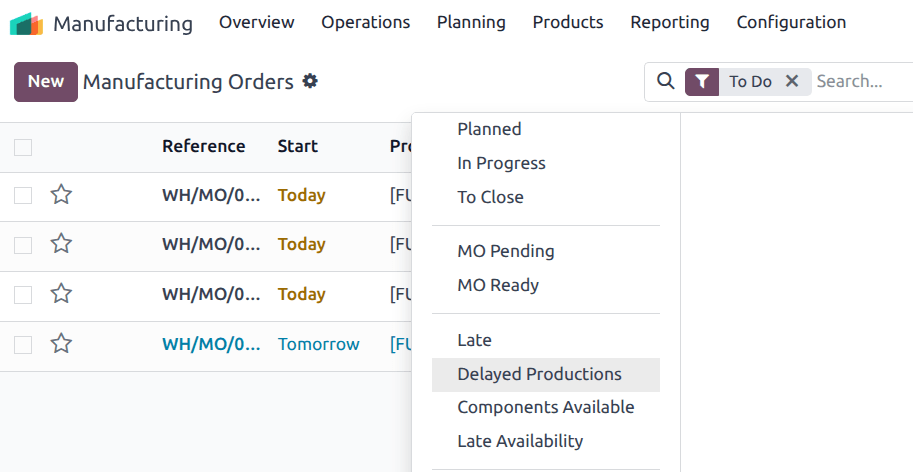

Késleltetett gyártások: a MO ütemezett kezdési dátuma későbbi, mint a határidő.
Késés: a MO ütemezett befejezési dátuma meghaladja a határidőt, pirossal kiemelve.
Késői elérhetőség: egy vagy több szükséges alkatrész nem áll rendelkezésre a határidő előtt. Például egy megerősített beszerzési rendelés vagy gyártási rendelés az alkatrészekre a MO határideje utánra van ütemezve.
Alkatrészek elérhetők: minden alkatrész rendelkezésre áll a gyártás megkezdéséhez.
Használati eset¶
Vegyünk egy MO-t, amelynek határideje szeptember 17.:
Ha a MO gyártása szeptember 17. után kezdődik, megjelenik a Késleltetett gyártások szűrőben.
Ha a szükséges alkatrészek szeptember 17. utánra vannak ütemezve, hogy megérkezzenek, a MO megjelenik a Késői elérhetőség szűrőben.
Ha a MO ütemezett befejezési dátuma szeptember 17. után van, akkor megjelenik a Késő szűrőben.
Ezeknek a mutatóknak a kombinálásával a tervezők gyorsan azonosíthatják, hol van a termelés veszélyben a szállítási kötelezettségek elmulasztása miatt.
