Bérgyártási átfutási idők újratöltése¶
Az Odoo-ban az átfutási időket arra használják, hogy előre jelezzék, mennyi időbe telik egy bizonyos művelet végrehajtása. Például egy szállítási átfutási idő beállítható egy megvásárolt termékre, amely meghatározza, hogy általában hány napba telik, amíg a termék szállítója eljuttatja a terméket a vásárló céghez.
Kifejezetten az alvállalkozásban gyártott termékek esetében a szállítási átfutási idők úgy konfigurálhatók, hogy figyelembe vegyék az alvállalkozónak a termék gyártásához szükséges időt. Ez lehetővé teszi a szerződő cég számára, hogy jobban megjósolja az alvállalkozásban gyártott termékek szállítási dátumait.
Bizonyos alvállalkozásban gyártott termékek esetén a megbízó cégnek biztosítania kell a gyártási alkatrészeket az alvállalkozó számára. Ebben az esetben a szállítási átfutási idő mellett egy gyártási átfutási idő is használható, hogy meghatározzák azt a dátumot, amikor az alvállalkozónak meg kell kapnia a szükséges alkatrészeket, hogy időben legyárthassa és leszállíthassa a terméket.
Fontos
Mint minden átfutási idő az Odoo-ban, az alvállalkozásban gyártott termékek átfutási ideje is csak becslés, és azon alapul, hogy mennyi ideig várhatóan tartanak a műveletek.
Előre nem látható körülmények befolyásolhatják ezeknek a műveleteknek a befejezését, ami azt jelenti, hogy az átfutási időket nem szabad garanciaként tekinteni.
Konfiguráció¶
Amikor a Resupply Subcontractor on Order útvonalat használják, a vállalat felelős azért, hogy a bérgyártót ellássa a szükséges alkatrészekkel. Ennek eredményeként a bérgyártó nem kezdheti meg a gyártást, amíg az alkatrészeket meg nem kapja.
Ez azt jelenti, hogy a bérgyártó termék gyártásához és szállításához szükséges idő mellett azt a dátumot is figyelembe kell venni, amikor megkapják az alkatrészeket.
Ha egy termék alvállalkozójának szállítási átfutási időt rendelünk, és a termék anyagjegyzékén (BoM) gyártási átfutási időt adunk meg, a Resupply Subcontractor rendelések a termék összetevőire vonatkozóan megjelenítik azt a határidőt, ameddig az alvállalkozónak meg kell kapnia az összetevőket.
Termék szállítási átfutási ideje¶
Ahhoz, hogy beállítsuk egy termék alvállalkozójának szállítási átfutási idejét, navigáljunk ide: , és válasszunk ki egy alvállalkozásban gyártott terméket.
Ezután válassza ki a Beszerzés fület a termék oldalán. Ha az alvállalkozó még nincs hozzáadva mint szállító, tegye meg most a Sor hozzáadása gombra kattintva, és válassza ki az alvállalkozót a Szállító mezőben.

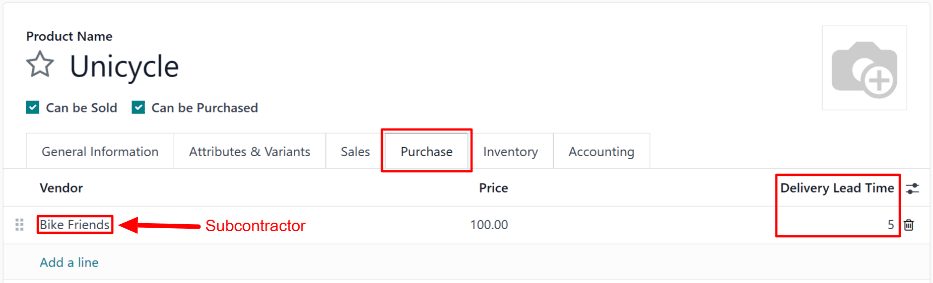

Miután az alvállalkozó hozzá lett adva, írjuk be a napok számát, amennyi időbe telik nekik a termék gyártása és szállítása, a Delivery Lead Time oszlopba.
Termék gyártási átfutási ideje¶
Ezután navigáljon a termék BoM-jához a Anyagjegyzék okos gombra kattintva a termék oldalának tetején. Ezután válasszon ki egy BoM-ot a listából.

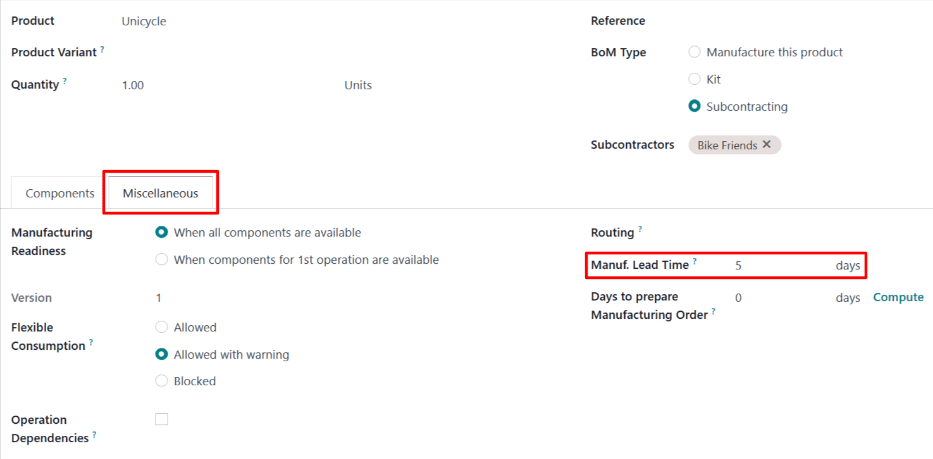

A BoM-on válassza ki a Egyéb fület. A Gyártási átfutási idő mezőben adja meg ugyanazt a napok számát, amelyet a BoM termékének Szállítási átfutási idő mezőjében adott meg.
Bár ezek a napok nem mindegyike kerül ténylegesen felhasználásra az alvállalkozó által a gyártás során, az azonos napok számának beállítása minden mezőben azt jelzi az Odoo számára, hogy az alvállalkozónak meg kell kapnia az alkatrészeket és el kell kezdenie a gyártást a termék szállítási átfutási idejének kezdetéig. Ez elegendő időt biztosít az alvállalkozónak a termék gyártására és szállítására is.
Alvállalkozói utánpótlási munkafolyamat¶
Hozzon létre egy árajánlatkérést (RfQ) a termékhez úgy, hogy navigál a menüpontra, majd kattintson a Új gombra.
Adja meg a bérgyártót a Szállító mezőben. Ezután adja hozzá a terméket a Termékek fülön a Termék hozzáadása gombra kattintva, válassza ki a terméket a Termék oszlopban, és adjon meg egy mennyiséget a Mennyiség oszlopban.
A Várt érkezés mezőben adjon meg egy dátumot, amely elegendő időt biztosít az alvállalkozónak az összetevők fogadására, a termék gyártására és annak visszaszállítására az alvállalkozói céghez.
Fontos
Amikor egy terméket hozzáadnak egy RfQ-hoz, a Várt érkezés mező automatikusan kitöltődik egy dátummal, amely a mai dátum plusz a termék szállítási átfutási ideje. Ez azonban nem veszi figyelembe az összetevők alvállalkozóhoz történő szállításának idejét.
Amikor egy terméket vásárolnak a Resupply Subcontractor on Order útvonalon keresztül, szükséges ezt a dátumot módosítani, hogy figyelembe vegye az összetevők alvállalkozóhoz történő szállításához szükséges extra időt.
Mivel a gyártás nem kezdődik el, amíg nem kapják meg a komponenseket, a dátum változatlanul hagyása azt eredményezi, hogy a késztermék a RfQ-n feltüntetett dátum után érkezik meg.
Ezután kattintson a Rendelés megerősítése gombra, hogy az RfQ-t PO-vá alakítsa. Ezzel egy Utánpótlás okos gomb jelenik meg az oldal tetején.
Kattintson az Utánpótlás okos gombra, hogy megnyissa az utánpótlási alvállalkozói rendelést, amely az összetevők alvállalkozóhoz történő küldésére létrehozott rendelés.
Az utánpótlási alvállalkozói rendelés Határidő mezője megmutatja az alvállalkozó számára az összetevők fogadásának határidejét, hogy elegendő idejük legyen a késztermék gyártására és szállítására a Várt érkezés dátumáig.

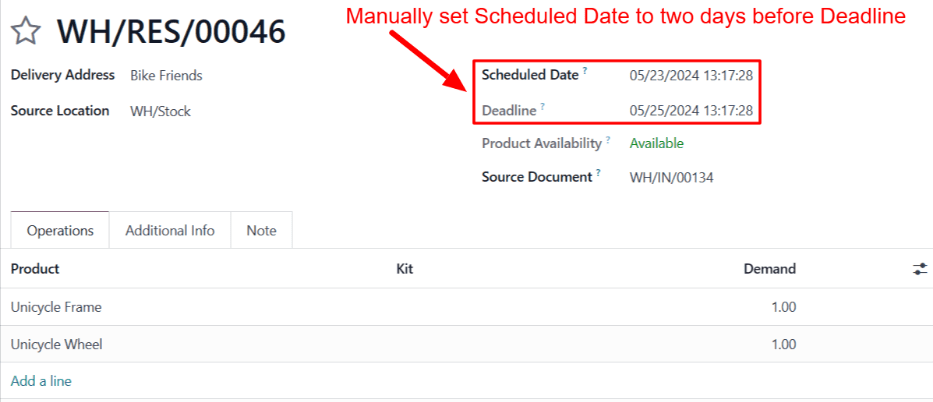

A Scheduled Date mezőnek azt a legkésőbbi dátumot kell megjelenítenie, amikor az alkatrészeket el lehet küldeni, miközben még a Deadline előtt megérkeznek az alvállalkozóhoz. Alapértelmezés szerint azonban a megjelenített dátum megegyezik a Deadline mezőben szereplő dátummal, és frissíteni kell, hogy figyelembe vegye a szállításhoz szükséges időt.
Kattintson a Scheduled Date mezőre, hogy megnyisson egy naptár előugró ablakot, amelyből kiválasztható egy dátum. Válasszon egy olyan dátumot, amely lehetővé teszi, hogy az alkatrészek a Deadline előtt megérkezzenek az alvállalkozói rendeléshez.
Miután az alkatrészeket elküldték, kattintson a rendelés tetején található Validate gombra, hogy megerősítse, hogy azokat elküldték az alvállalkozónak.
Amint az alvállalkozó megkapja az alkatrészeket, megkezdi az alkatrész gyártását, mielőtt azt a megbízó cégnek leszállítaná.
Example
A Mike’s Bikes kerékpár kiskereskedő egy alvállalkozóval — Bike Friends — dolgozik együtt, hogy előállítsák az Unicycle termékük egységeit.
A Mike’s Bikes-nak el kell látnia a Bike Friends-t a szükséges alkatrészekkel az egykerekűek gyártásához.
Átlagosan a Bike Friends három napot vesz igénybe minden egykerekű legyártásához, plusz további két napot, hogy azt leszállítsa a Mike’s Bikes-nak.
Ennek eredményeként a Mike’s Bikes öt napos szállítási átfutási időt állapít meg a Bike Friends által gyártott egykerekűekre: három nap a gyártásra, plusz két nap a szállításra.
Az egykerekű BoM-ján öt napos gyártási átfutási időt adnak meg, hogy emlékeztessék magukat arra a dátumra, amikor az alkatrészeket le kell szállítani az alvállalkozónak.
Megerősítenek egy PO-t egy egykerekűre, amelynek várható érkezési dátuma május 30.
Az alkatrészek alvállalkozóhoz történő szállítására vonatkozó utánpótlási alvállalkozói rendelés Deadline-ja május 25. Az alvállalkozónak eddig a dátumig meg kell kapnia az alkatrészeket, hogy elegendő ideje legyen az egykerekű legyártására és május 30-ig történő leszállítására.
A Mike’s Bikes két nap alatt szállítja le az alkatrészeket, ezért frissítik az Ütemezett dátum mezőt az újrabeszerzési alvállalkozói rendelésen május 23-ra, két nappal a határidő előtt.
A Mike’s Bikes május 23-án, az ütemezett napon szállítja az alkatrészeket a Bike Friends-nek, és azok május 25-én, a határidő napján érkeznek meg. Ez elegendő időt biztosít a Bike Friends számára, hogy legyártsák az egykerekűt, és visszaküldjék a Mike’s Bikes-nek a várható érkezési dátumra, május 30-ra.
